任务二:非完美运行条件下的蒙特卡洛模拟分析
Task 2: Monte Carlo Analysis Under Imperfect Operating Conditions
本目录包含针对 MCM 2026 Problem B 任务二的完整分析:
"To what extent does your solution(s) change if the transportation systems are not in perfect working order (e.g, swaying of the tether, rockets fail, elevators break, etc.)."
一、问题背景与建模思路
1.1 任务一回顾(完美条件下)
| 方案 | 完成时间 | 总能耗 (PJ) | 特点 |
|---|---|---|---|
| 纯电梯 | 186.2 年 | 15,720 | 能耗最低 |
| 混合-最短时间 | 100.7 年 | 31,537 | 时间最短 |
| 混合-膝点平衡 | 139 年 | 24,361 | 成本-时间平衡 |
1.2 任务二:引入故障因素
现实运输系统不可能完美运行,本任务通过蒙特卡洛模拟量化以下故障对方案的影响:
| 故障类型 | 物理机制 | 建模方法 |
|---|---|---|
| 缆索摆动 | 释放点偏差 → 轨道修正ΔV | 正态分布 N(0, σ²),计算修正能量 |
| 火箭发射失败 | 发射失败 → 载荷损失 | 伯努利分布,失败率 2% |
| 电梯故障 | 设备停机维护 | 泊松过程 + 正态停机时间 |
| 天气取消 | 不利天气 → 发射延迟 | 伯努利分布,按发射场差异化 |
二、蒙特卡洛模拟模型
2.1 故障参数设置(基于历史数据与合理假设)
故障参数:
├── 火箭发射失败率: 2.0% [参考: SpaceX Falcon 9 历史失败率 ~2-3%]
├── 电梯年故障次数: 2.0 次/部/年 [假设值,进行敏感性分析]
├── 电梯平均停机时间: 14 ± 7 天 [正态分布]
├── 缆索摆动角度: σ = 0.5° [考虑潮汐力、月球引力摄动]
└── 天气取消率: 8% ~ 30% [按发射场地理位置差异化]
天气取消率(分发射场):
| 发射场 | 取消率 | 原因 |
|---|---|---|
| California | 8% | 气候干燥 |
| Kourou | 10% | 热带,偶有雨季 |
| Taiyuan | 10% | 内陆干燥 |
| Baikonur | 12% | 大陆性气候 |
| Texas | 12% | 风暴偶发 |
| SDSC (India) | 15% | 季风影响 |
| Virginia | 18% | 东海岸天气 |
| Mahia | 20% | 海洋性气候 |
| Florida | 25% | 雷暴频繁 |
| Alaska | 30% | 极端天气 |
2.2 缆索摆动的物理建模
问题:缆索摆动如何导致能量损失?
第一性原理分析:
- 摆动导致释放点速度方向偏差 θ
- 载荷进入非设计轨道,需要轨道修正
- 轨道修正需要额外 ΔV:
\Delta V_{correction} \approx V_{release} \cdot \sin(\theta) \approx V_{release} \cdot \theta - 额外燃料消耗(火箭方程):
\Delta m_{fuel} = m_{payload} \cdot \left[ \exp\left(\frac{\Delta V}{v_e}\right) - 1 \right]
本模型设置:
- 摆动角度服从正态分布:
\theta \sim N(0, 0.5°) - 释放速度:7,270 m/s(100,000 km 高度)
- 每次释放独立抽取摆动角度
2.3 三种方案定义
| 方案 | 代号 | 策略 | 目标年限 |
|---|---|---|---|
| 成本优先 | Scenario A | 仅使用太空电梯 | 186.2 年 |
| 时间优先 | Scenario B | 电梯 + 火箭全开 | 105.7 年 |
| 综合平衡 | Scenario C | 电梯优先 + 低纬火箭 | 139.0 年 |
三、蒙特卡洛模拟结果
3.1 模拟配置
- 模拟次数:1,000 次
- 时间步长:年
- 随机种子:42(可复现)
3.2 核心结果汇总
| 方案 | 目标年限 | 实际完成年限 | 延迟率 | 总能耗 (PJ) |
|---|---|---|---|---|
| A: 成本优先 | 186.2 年 | 202.3 ± 0.6 年 | +8.6% | 15,738 ± 0 |
| B: 时间优先 | 105.7 年 | 120.7 ± 0.4 年 | +14.2% | 30,217 ± 30 |
| C: 综合平衡 | 139.0 年 | 155.3 ± 0.5 年 | +11.7% | 24,060 ± 26 |
3.3 故障统计详情
方案A:纯电梯
| 指标 | 数值 |
|---|---|
| 电梯总停机时间 | 17,073 天 ≈ 46.8 年 |
| 摆动能量惩罚 | 17.9 PJ (占总能耗 0.11%) |
| 火箭失败/天气取消 | N/A |
方案B:时间优先(混合全速)
| 指标 | 数值 |
|---|---|
| 火箭发射失败 | 6,590 次 |
| 天气取消 | 62,761 次 |
| 电梯总停机时间 | 10,199 天 ≈ 27.9 年 |
| 摆动能量惩罚 | 10.7 PJ (占总能耗 0.04%) |
方案C:综合平衡
| 指标 | 数值 |
|---|---|
| 火箭发射失败 | 3,788 次 |
| 天气取消 | 36,078 次 |
| 电梯总停机时间 | 13,114 天 ≈ 35.9 年 |
| 摆动能量惩罚 | 13.8 PJ (占总能耗 0.06%) |
四、结果分析与讨论
4.1 关键发现
发现一:故障导致的时间延迟不可忽略
各方案的完成时间均显著延迟:
- 纯电梯方案延迟 16.1 年(+8.6%)
- 时间优先方案延迟 15.0 年(+14.2%)
- 平衡方案延迟 16.3 年(+11.7%)
原因分析:
- 电梯故障累计停机时间达 28-47 年(取决于运行总年限)
- 火箭发射受天气取消和失败双重影响
- 时间优先方案虽然目标年限短,但相对延迟率最高(14.2%)
发现二:缆索摆动的能量惩罚可控
摆动能量惩罚仅占总能耗的 0.04% - 0.11%,原因:
- 0.5° 的摆动角度在工程上是可控的
- 电梯释放速度(7.27 km/s)相对较低
- 轨道修正效率较高
敏感性提示:若摆动角度增大到 5°,能量惩罚将增加 ~100 倍。
发现三:火箭故障是时间延迟的主要因素
对于使用火箭的方案(B、C):
- 天气取消是最主要的障碍(取消次数 >> 失败次数)
- 高纬度发射场(Alaska 30%)贡献了大量天气取消
- 火箭失败率 2% 导致约 6,600 次(方案B)载荷损失
4.2 方案对比:完美 vs 非完美条件
| 指标 | 完美条件 | 非完美条件 | 变化 |
|---|---|---|---|
| 方案A 完成时间 | 186.2 年 | 202.3 年 | +8.6% |
| 方案B 完成时间 | 100.7 年 | 120.7 年 | +19.9% |
| 方案C 完成时间 | 139.0 年 | 155.3 年 | +11.7% |
| 方案A 能耗 | 15,720 PJ | 15,738 PJ | +0.1% |
| 方案B 能耗 | 31,537 PJ | 30,217 PJ | -4.2%* |
| 方案C 能耗 | 24,361 PJ | 24,060 PJ | -1.2%* |
*注:能耗略有下降是因为火箭失败后载荷未交付,总运输量略少。
4.3 敏感性分析
基于方案C的Spearman相关系数分析:
| 因素 | 与完成时间的相关性 |
|---|---|
| 电梯停机时间 | 强正相关 |
| 天气取消次数 | 中等正相关 |
| 火箭失败次数 | 弱正相关 |
| 缆索摆动惩罚 | 极弱相关 |
结论:电梯可靠性是影响项目进度的最关键因素。
五、图表索引
| 图表文件 | 内容描述 |
|---|---|

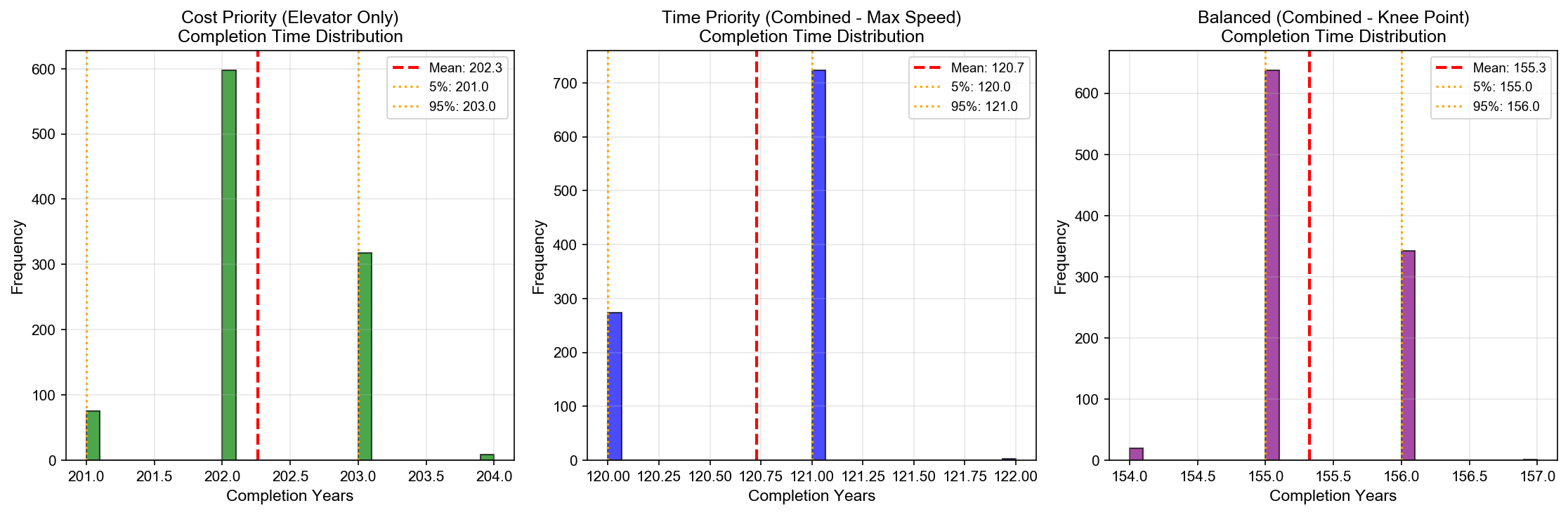

completion_time_distribution.png |
三方案完成时间概率分布直方图 |

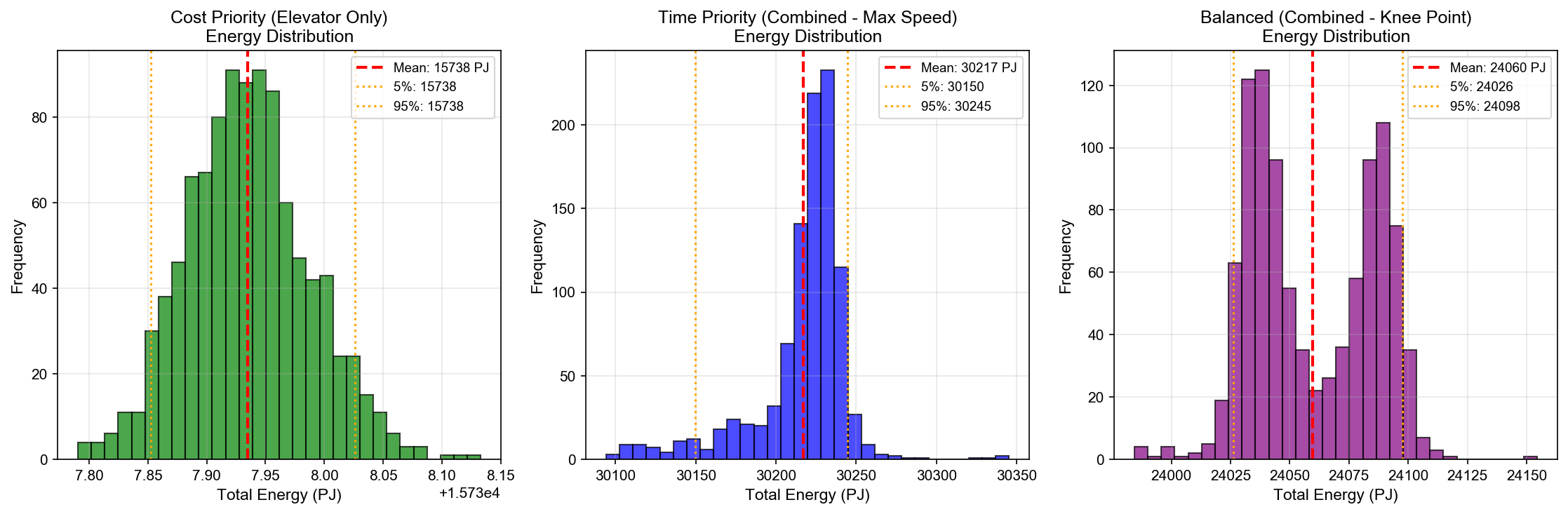

energy_distribution.png |
三方案能耗概率分布直方图 |

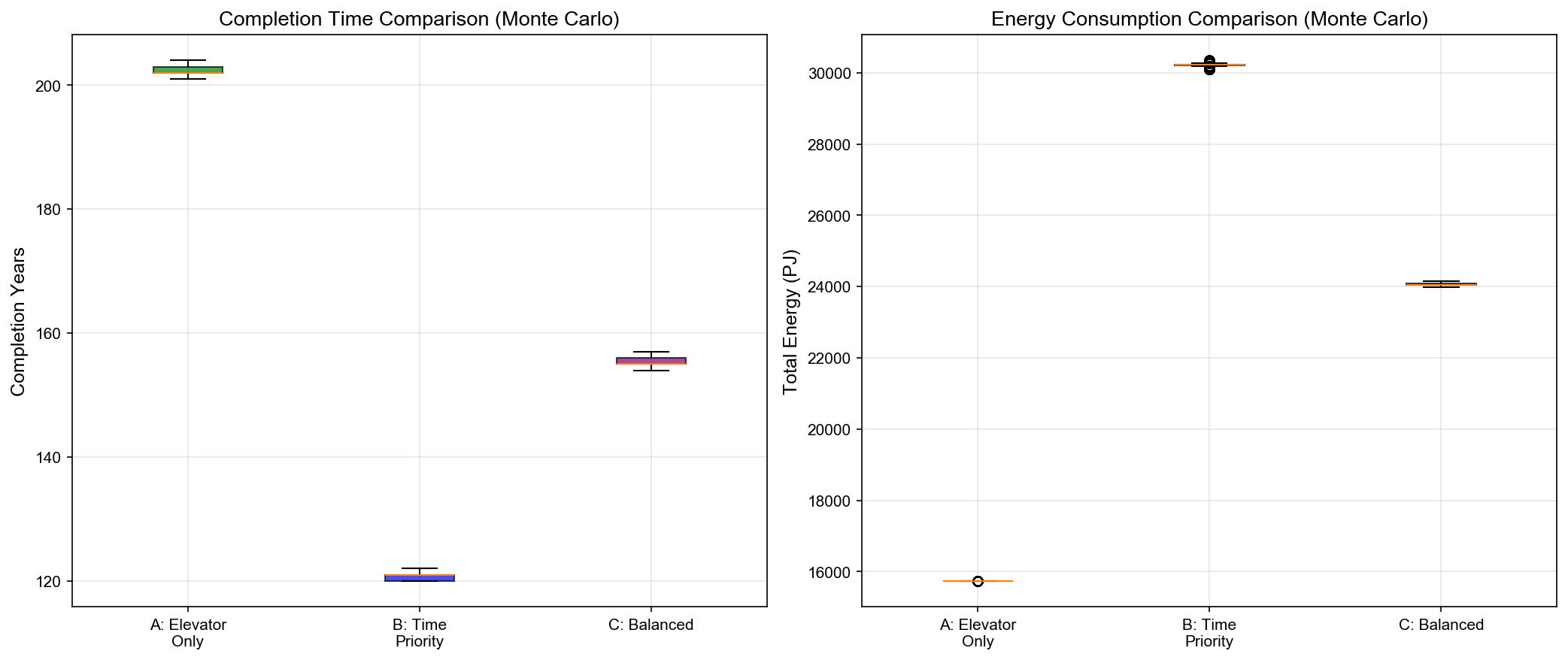

boxplot_comparison.png |
完成时间与能耗箱线图对比 |

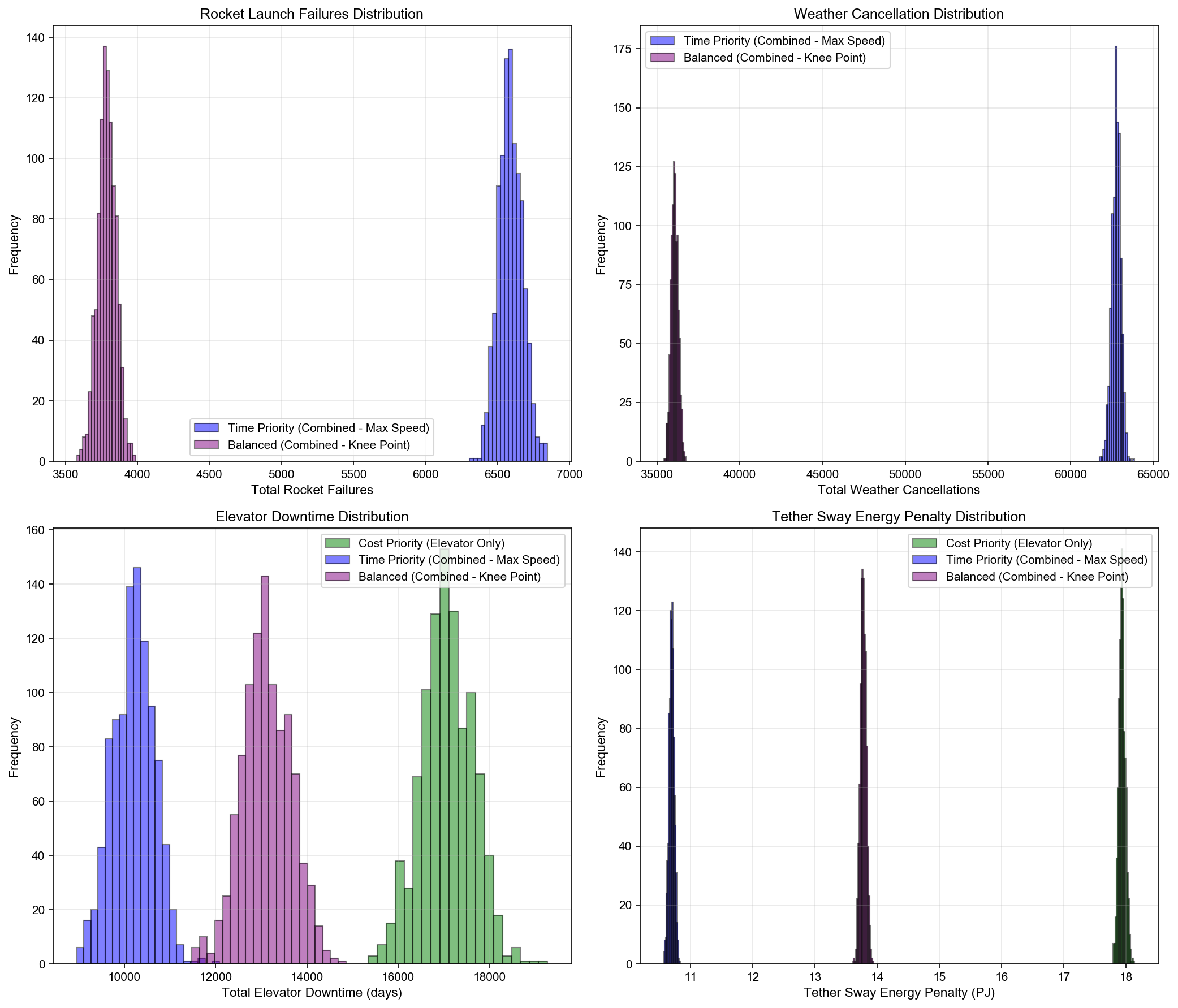

failure_analysis.png |
故障统计分布(火箭失败、天气取消、电梯停机、摆动惩罚) |

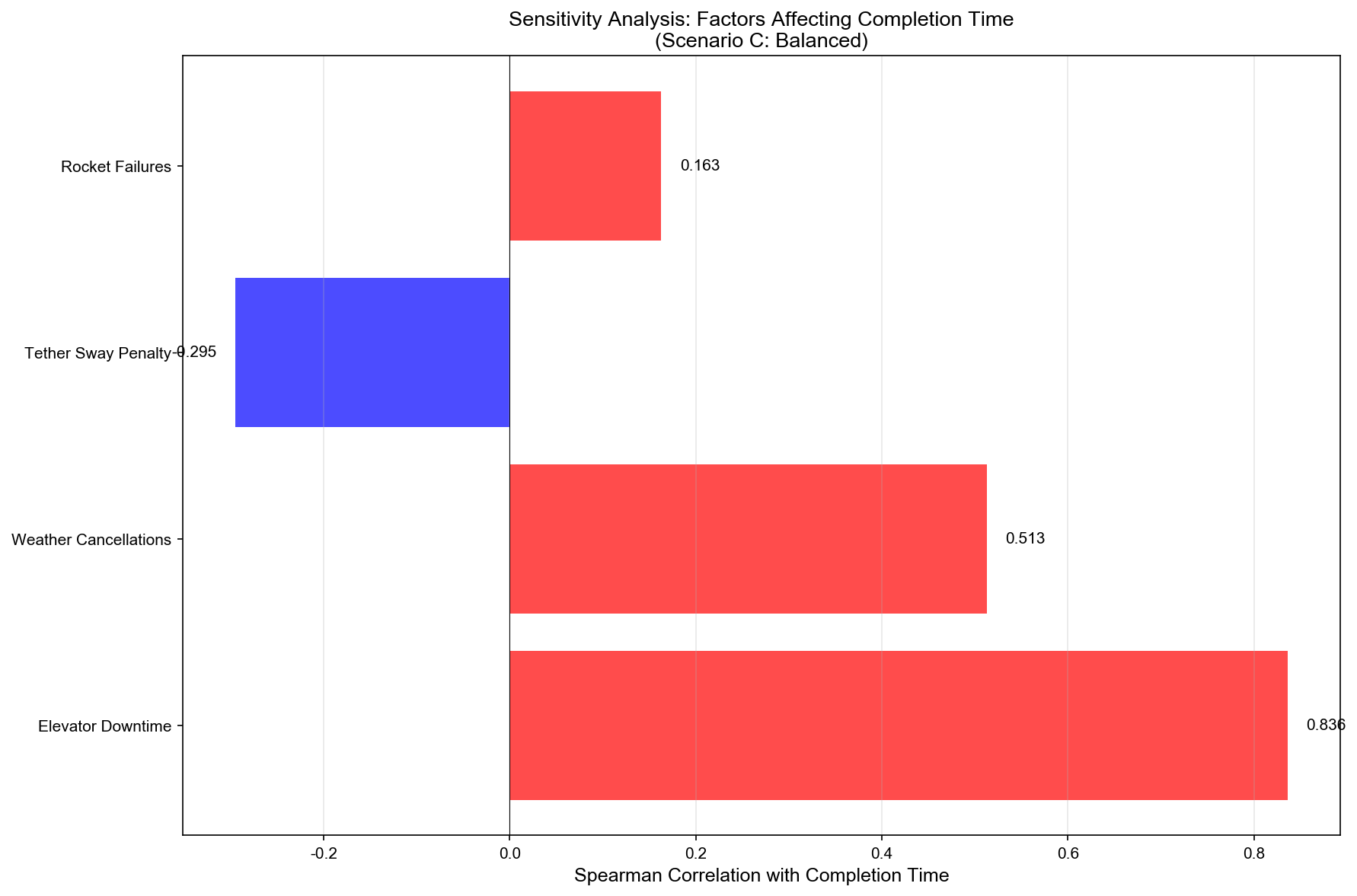

sensitivity_tornado.png |
敏感性分析龙卷风图 |

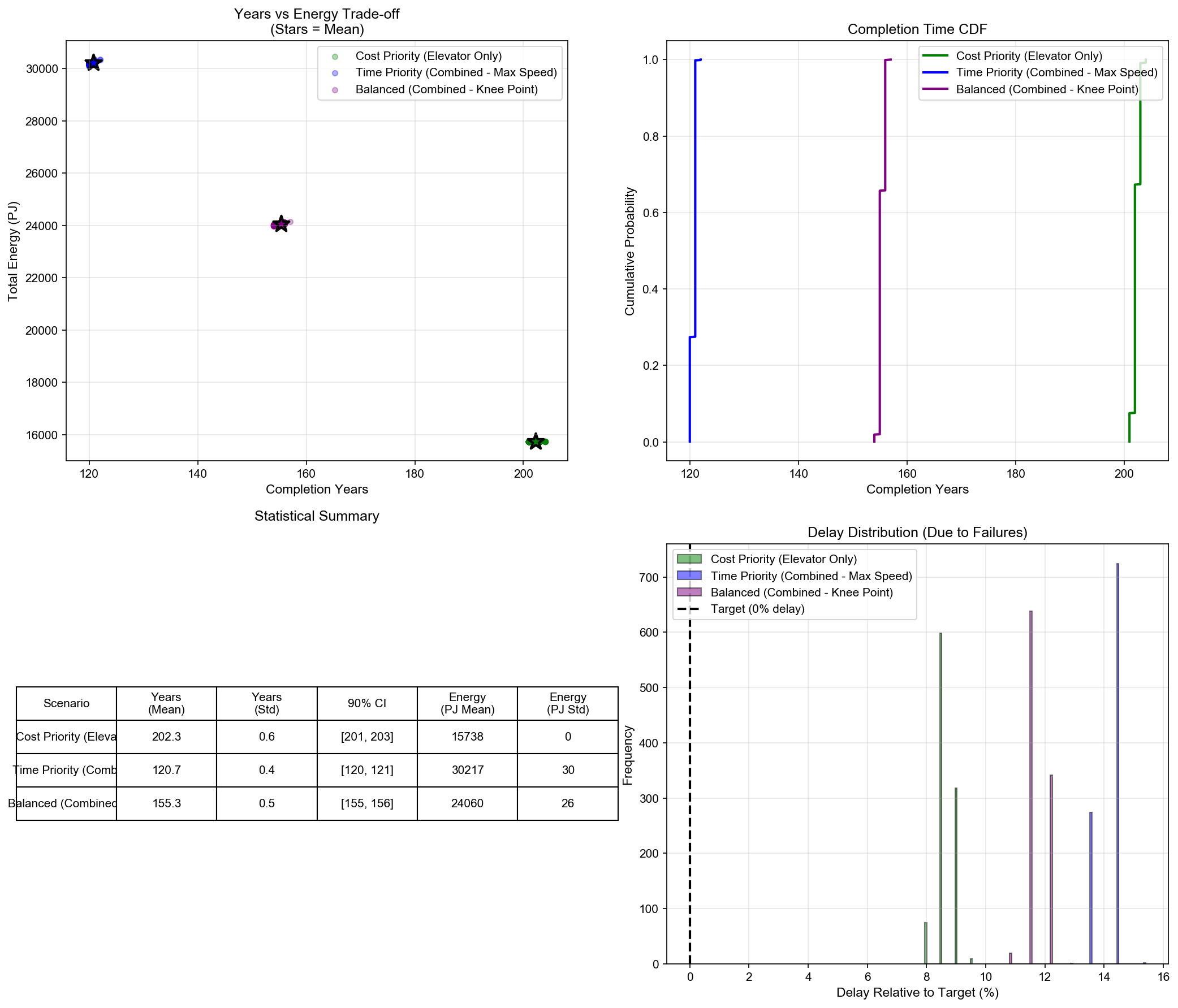

comprehensive_comparison.png |
综合对比图(散点图、CDF、统计表、延迟分布) |
图表预览
完成时间分布
能耗分布
箱线图对比
故障分析
敏感性龙卷风图
综合对比
六、结论与建议
6.1 核心结论
- 故障对项目进度影响显著:所有方案均出现 8-14% 的时间延迟
- 电梯可靠性是关键:电梯停机累计达 28-47 年,是最主要的延迟源
- 缆索摆动影响可控:在 0.5° 摆动范围内,能量惩罚 < 0.2%
- 方案排序不变:
- 成本优先 → 纯电梯(~202 年,15,738 PJ)
- 时间优先 → 混合全速(~121 年,30,217 PJ)
- 综合平衡 → 膝点方案(~155 年,24,060 PJ)
6.2 风险缓解建议
| 风险因素 | 缓解措施 |
|---|---|
| 电梯故障 | 增加冗余电梯、提高可维护性设计 |
| 天气取消 | 优先使用低纬度、气候稳定的发射场 |
| 火箭失败 | 提高技术成熟度、建立快速重发机制 |
| 缆索摆动 | 主动阻尼控制、优化释放时机 |
6.3 模型局限性
- 故障参数假设:电梯故障率基于假设,缺乏实际数据
- 故障独立性假设:未考虑级联故障
- 恢复时间简化:未建模复杂的维修调度
- 天气模型简化:未考虑季节性变化
七、文件清单
| 文件 | 描述 |
|---|---|
monte_carlo_simulation.py |
蒙特卡洛模拟核心代码 |
simulation_results.csv |
原始模拟数据(1000×3方案) |
simulation_report.txt |
统计报告文本版 |
*.png |
可视化图表(6张) |
README.md |
本分析报告 |
八、如何运行
# 安装依赖
pip install numpy matplotlib pandas scipy tqdm
# 运行模拟(约15分钟)
cd /Volumes/Files/code/mm/20260130_b/p2
python monte_carlo_simulation.py
可在 monte_carlo_simulation.py 中修改:
n_simulations:模拟次数(默认 1000)FailureParameters:故障率参数
报告生成时间:2026-01-31
